4月6日上午,副區長方軍檢查城區重要通勤道路整治提升情況,集團副總經理金文華,交通建管公司相關人員陪同。


方軍檢查了金城路(新城路—塘湄線段)、蕭紹路(市心路—城東立交段)、道源路(市心路—育才路段)、蜀山路(潘水路—亞太路段)等施工現場,聽取了工程當前施工情況和下步計劃匯報,他要求:
1、搶抓建設進度
建設單位要緊盯“五月底”完成建設的目標任務,合理優化建設方案和時序,科學組織施工,配足人機料,確保各項工程按照既定計劃全面完成,為亞運會順利召開保駕護航。
2、嚴控工程品質
建設單位要進一步強化施工現場的質量管理,把好圖紙審查關、技術交底關、進場材料關、現場操作關,落實專人進行現場監督,發現問題立即整改,同時要求提升后的道路要煥然一新,切實打造品質工程。
3、狠抓安全生產
本項目六條道路均為邊通車邊施工項目,且交通流量大,因此,建設單位要及時做好施工期間安全維護設施,加大路面底下空洞的隱患排查,加強現場文明施工,確保車輛安全通行,同時做好各項防疫等相關工作。

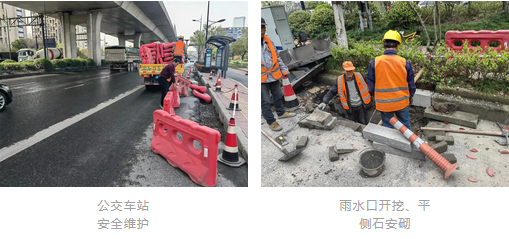

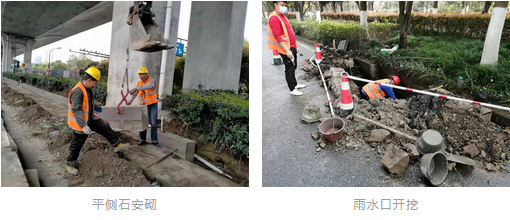

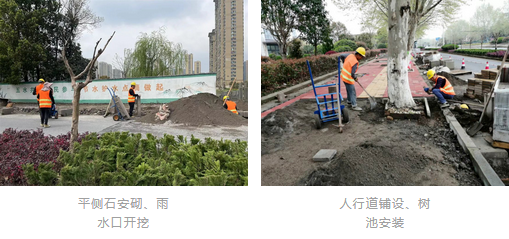

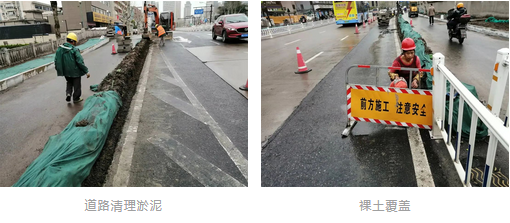

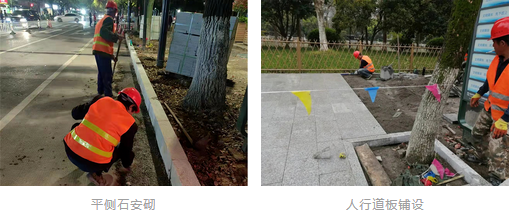

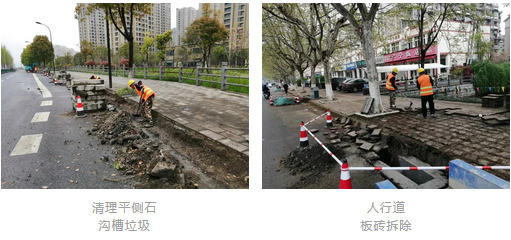

城區主要道路提升改造工程截至目前進展情況

金城路:人行道已全部拆除;人行道鋪設845平方米,占總量的7.4%;平側石拆除3030米,占總量的72%;安砌平側石4610米,占總量的48%;雨水口新增已全部完成。

蕭紹路:人行道和隔離護欄已全部拆除;人行道鋪設1150米,占總量的18%;平側石拆除9700米,占總量的47%;安砌平側石3600米,占總量的17%。

道源路:平側石拆除3035米,占總量的43%;平側石安砌2200米,占總量的31%;人行道拆除11490平方米,占總量的60%;人行道鋪設4000平方米,占總量的21%;雨水口新增43座,占總量的33%。

蜀山路:平側石拆除2940米,占總量的64%;安砌平側石1143米,占總量25%;人行道拆除4000平方米,占總量的57%;人行道鋪設1210米,占總量的17%;雨水口新增226座,占總量的36%。

通惠路:平側石拆除2904米,占總量的79%;平側石安砌1951米,占總量53%;人行道拆除1599平方米,占總量的99%;人行道鋪設1539平方米,占總量的96%;雨水口新增446座,占總量的55%。

風情大道:平側石已全部拆除;安砌平側石840米,占總量的26%;銑刨路面29600平方米,占總量的17%;人行道拆除450平方米,占總量的38%;雨水口新增265座,占總量的41%。
|
