蕭山區體育中心“最后一公里”體驗區改造項目是我區亞運攻堅行動重點項目,也是蕭山交投承擔的9大類37個亞運保障項目中的其中一類,對完善城市基礎設施,改善人居環境,提升城市形象等具有重要意義。
自3月項目開工以來,交投集團始終堅持“開工就是決戰、起步就是沖刺”的姿態,快速形成大干氛圍,努力克服工期緊、范圍廣、文明施工及環境保護等一系列挑戰,組織工人夜以繼日,加班加點,搶抓施工進度,全力推進改造提升工作。
一個多月來,在集團沖刺“迎亞運”專班的帶領下,在各個工作組的配合下,各點位面已取得了階段性成效。其中,外立面改造提升工作總體已完成70%,各改造區域的外立面都已經架起腳手架,部分區域已進入墻體粉刷階段。道路整治方面,蕭然南路、拱秀路、潘水路3條道路正在鋪設側平石和人行道板,西河路正在進行行道樹的補種更換。西河公園已完成城堡和圍墻的修復,正在種植綠化和鋪裝地面。人民路地鐵口的非機動車停車場的地面鋪裝已完成,正準備進行景墻施工。
目前,距離項目全面完工只剩一個多月的時間,改造提升工作已進入最后沖刺階段。交投集團將繼續以決戰決勝之勢,緊盯目標、搶抓工期、全力沖刺,馬不停蹄地推進項目進度,確保工程如期高質量完成,以良好的城市面貌迎接亞運會的到來。
一、建筑沿街外立面及地面改造提升情況

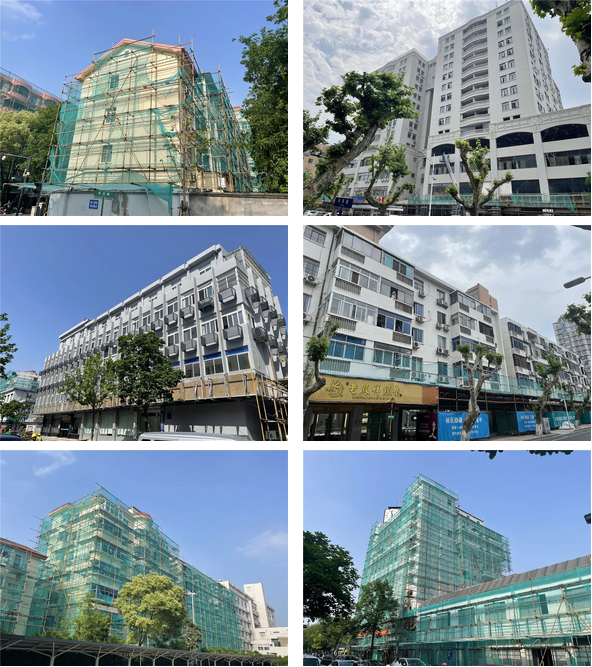

當前進度:總體完成70%,其中外架搭設完成100%,外墻面部分整治拆除95%,涂料完成70%,屋面檢修防水完成30%,店招龍骨安裝完成90%。

二、道路修繕提升情況

當前進度:蕭然南路、拱秀路、潘水路三條道路正在側平石及人行道板鋪設中,西河路處于行道樹補種更換階段。

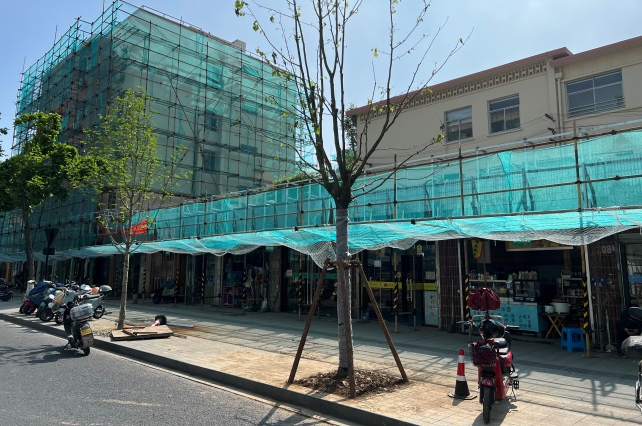

蕭然南路

拱秀路

潘水路

西河路
三、西河公園及非機動車停車場改造提升情況

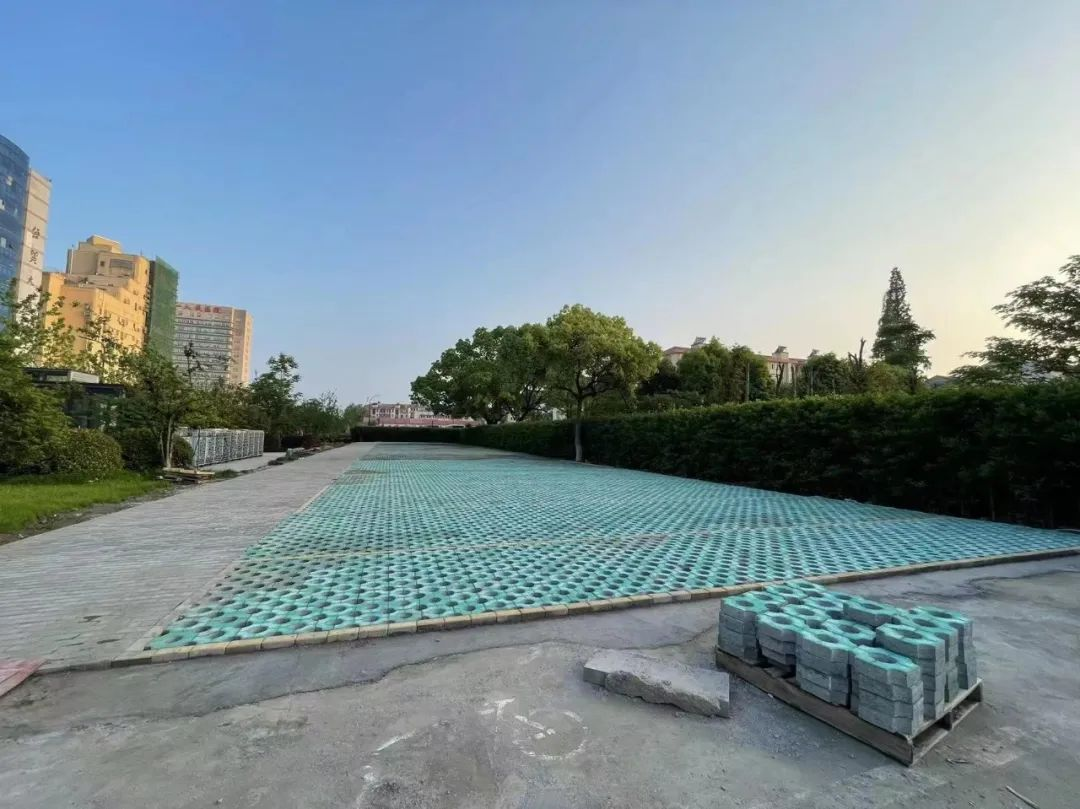

當前進度:西河公園堡修復已完成100%;綠化完成80%;地面正在鋪裝修繕中。人民路地鐵口非機動車停車場地面鋪裝完成,景墻處于施工準備階段。

西河公園

人民路地鐵口非機動車停車場
|
