5月23日下午,副區長方軍一行赴集團時代大道高架南延工程、美麗公路建設現場進行調研。區政府辦、區“22688”推進辦、區交通運輸局、區交警大隊、義橋鎮、所前鎮、蜀山街道分管負責人,集團黨委書記、董事長夏柏林,黨委委員、副總經理金文華,交通建管公司、路橋工程公司負責人陪同檢查。

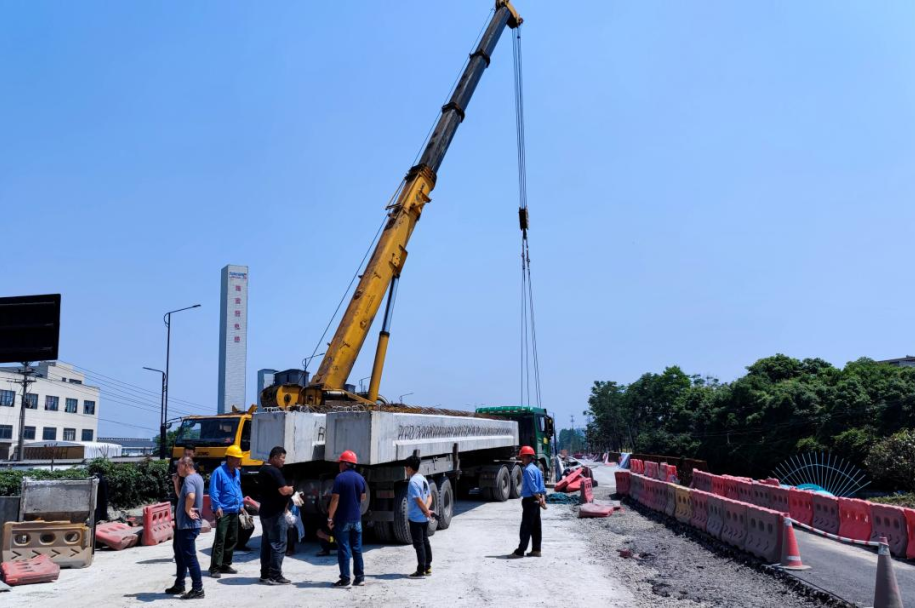

方軍一行先后來到時代大道高架南延江北段、時代大道高架南延江南段、03省道東復線、S103省道蜀山段現場實地踏勘,詳細了解工程項目的工程進度、施工質量等情況,并就當前工程項目推進中存在的困難和問題進行了交流,對下一步工作開展進行了安排部署。

方軍強調
1、通力合作,凝合力、破難點
參建各方要強化共戰意識,提高協作力度,聯手破解工程推進中的各大阻點與難題,進一步加快項目的建設速度,確保六月底完成目標任務。
2、強化管控,重質量、鑄精品
全面強化工程建設過程中材料進場、施工時序、工藝抉擇等環節的管控力度,樹立精品意識,在確保工期不延的前提下,加強巡查監督,確保安全規范化施工。
3、安全為本,防疫情、保暢潔
建設期間做到防疫環境兩手抓,高標準嚴要求執行我區工地防疫各項舉措,守好工地“疫情小門”。同時做好環境防塵、保通、交通導改等相關工作,最大程度維護施工環境和施工期間的通行便利。
工程進展情況
1、時代大道高架南延(繞城至中環段)

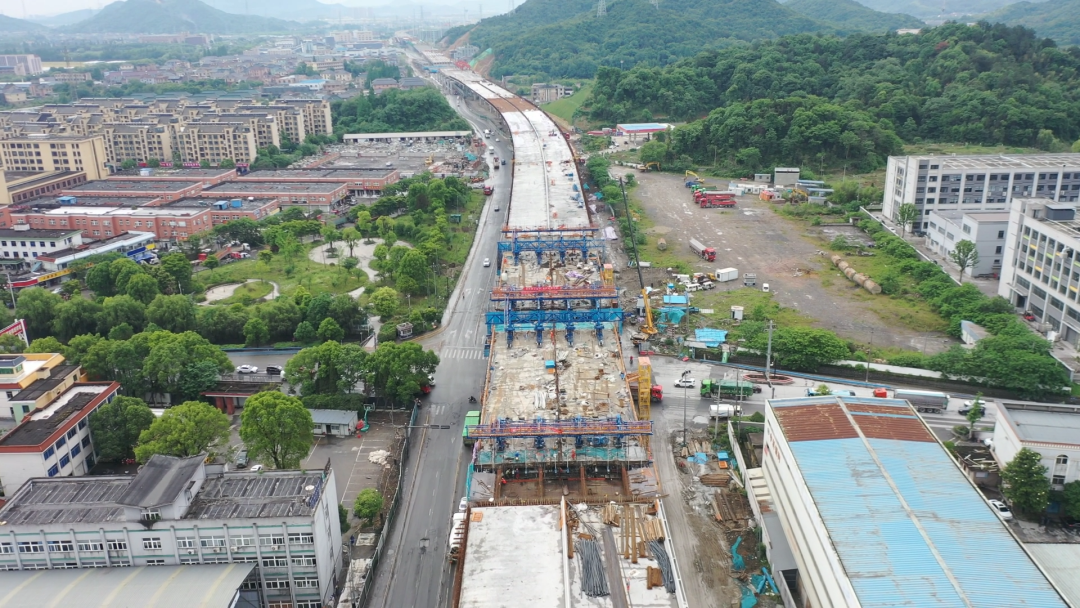

主體工程完成75%,高架橋下部結構完成90.4%、上部結構完成64.3%、地面道路完成51.8%。承臺完成95.8%,立柱完成92.5%,蓋梁完成87.2%,梁板預制92.1%、梁板架設67.4%,鋼箱梁安裝64%。目前全線樁基已全部完成,漁浦街現澆箱梁已完成,漁浦大橋已完成翻交,徐童路現澆箱梁已完成。
下步計劃全線掛籃及現澆箱梁施工(除七都溪段外)6月底力爭完成,穿插進行橋面系及附屬配套工程施工。
2、03省道東復線拓寬改建工程

本項目屬于集團承建的美麗公路(二期)工程,起點位于03省道東線與所前大道交叉口,終點位于臨北路交叉口,全長8.05km,屬于設計時速80km/h的一級公路。本項目還包括5座橋梁,9個主要平面交叉口,工程概算造價約1.41億元。工程計劃將于6月完工,目前已完成總工程的94%。
3、S103省道蜀山段工程

本項目屬于集團承建的美麗公路(二期)工程,主線起點位于亞太路與03省道交叉口處,終點杭州繞城高速南路,主線全長為1.5km,支線全長0.3km。支線為新建路段,道路寬度為21m,雙向四車道,等級為二級公路兼顧城市道路功能,設計速度按60km/h。本項目還包括1座橋梁兩側拼寬,2座橋各一側拼寬,1座箱涵兩側拼寬,15個平面交叉口。該段概算造價約1.4億。工程將于6月完工,目前已完成總工程的97%。
|
